甘特图软件是一款Java编写的绘图工具,它拥有许多非常实用的绘图功能,能够帮助用户轻松的绘制出甘特图,大大提高工作人员的工作效率。有需要的朋友可以到本站进行下载!
甘特图简介:
甘特图(Gantt chart)又称为横道图、条状图(Bar chart)。其通过条状图来显示项目,进度,和其他时间相关的系统进展的内在关系随着时间进展的情况。以提出者亨利·L·甘特(Henrry L. Ganntt)先生的名字命名。
甘特图软件特色:
1.明确项目牵涉到的各项活动、项目。内容包括项目名称(包括顺序)、开始时间、工期,任务类型(依赖/决定性)和依赖于哪一项任务。
2.创建甘特图草图。将所有的项目按照开始时间、工期标注到甘特图上。
3.确定项目活动依赖关系及时序进度。使用草图,并且按照项目的类型将项目联系起来,并且安排。此步骤将保证在未来计划有所调整的情况下,各项活动仍然能够按照正确的时序进行。
4.计算单项活动任务的工时量。
5.确定活动任务的执行人员及适时按需调整工时。
6.计算整个项目时间。专业性软件可以自动完成该项工作。
甘特图软件功能:
1.Ganttproject能够将项目的各个组成部分分层次排列,并与相应的人员和时间期限挂钩。
2.它使用条状图来显示项目的进展情况,你能从中看到每 项任务的预定完成时间和实际的进度。
3.你也可以为每个项目组成员分配任务,设定任务的优先级和完成期限。
4.同时,Ganttproject的输出功能也相当完备,不仅可以把数据保存为pdf文件和csv电子数据表文件,还可以输出为HTML文件发布到Internet 上。
甘特图软件安装:

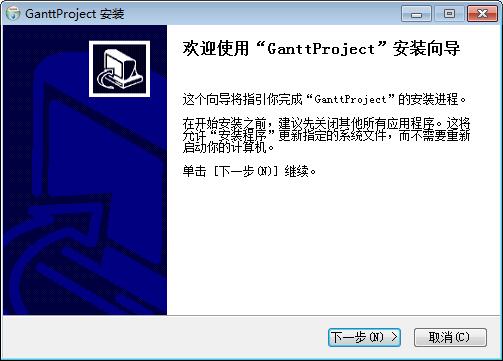

1.自本站下载压缩包后解压,得到安装包,直接打开

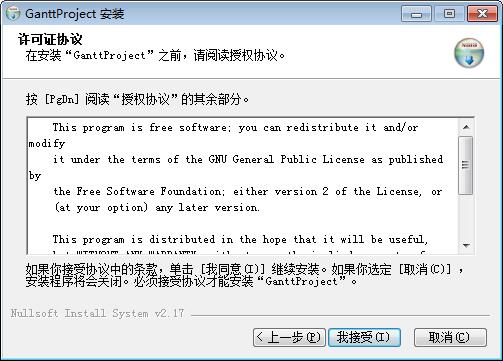

2.阅读许可协议后点击“我接受”

3.选择需要添加的组件
4.查看安装路径信息

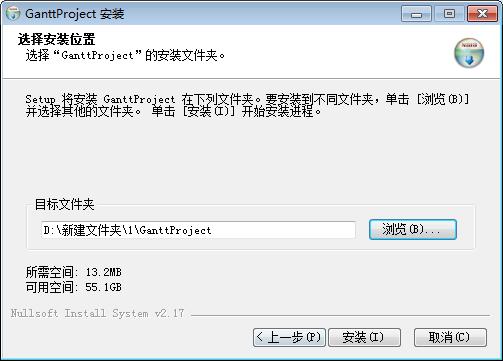

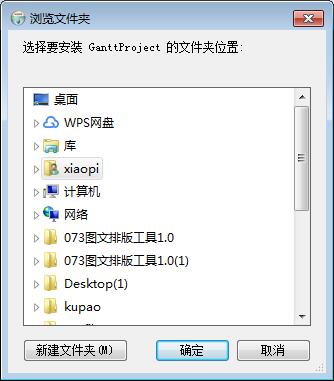

5.点击“浏览”即可进行自定义路径安装

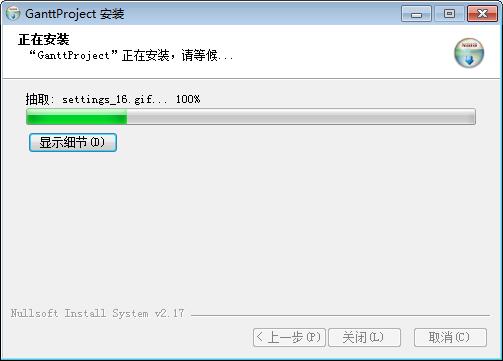

6.正在安装,稍后
7.安装完成
甘特图软件使用:
1.插入图表

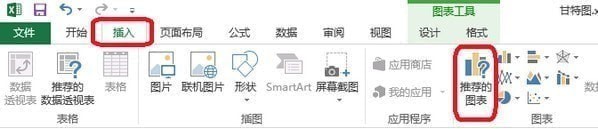

①选中数据区域——点击插入——推荐的图表——堆积条形图

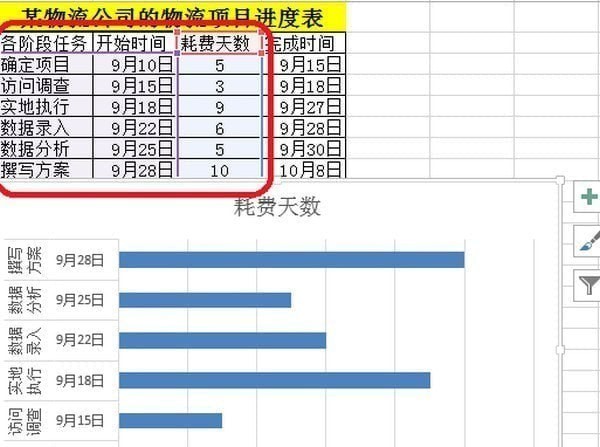

2.甘特图制作

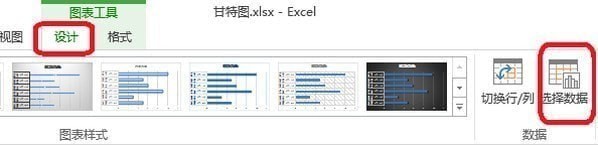

①点击图表工具——设计——选择数据。

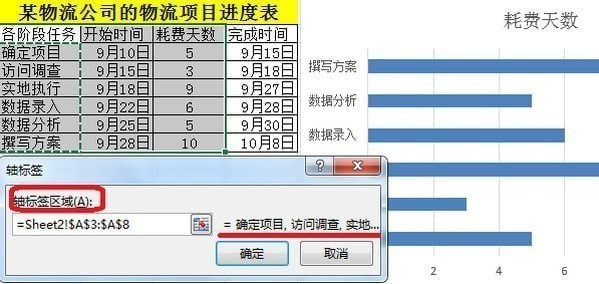

轴标签区域改为——确定项目......

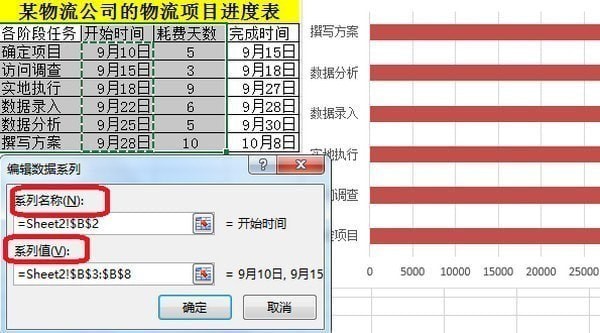

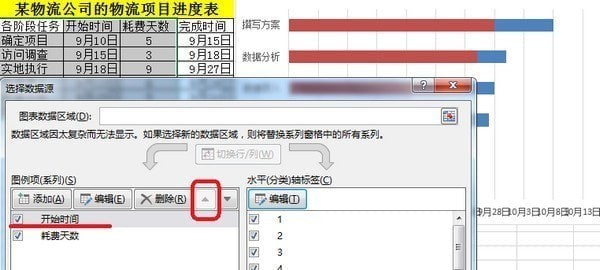

②图例项(系列)编辑——添加
系列名称——开始时间
系列值——9月10日.......
③点击如图的箭头——把开始时间调整到耗费天数的上面

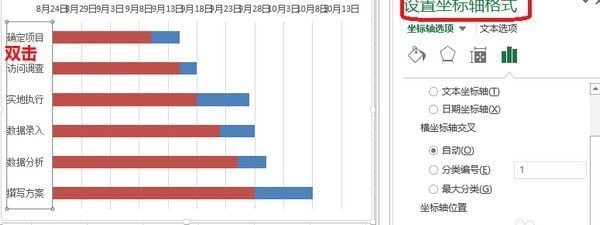

④双击(确定项目所在的坐标轴)——设置坐标轴格式——逆序类别。
把图表整个上下调整。
⑤确定开始时间9月10日和完成时间10月8日的常规值备用。

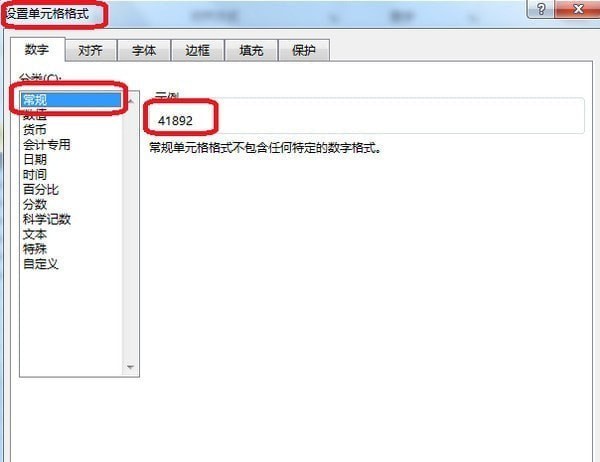

右击——设置单元格格式——常规(9月10日=41892)
10月8日=41920

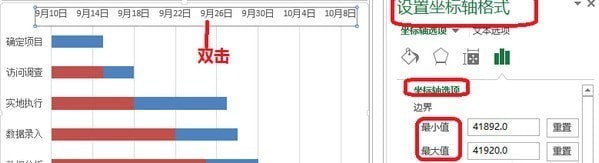

⑥双击——设置坐标轴格式——坐标轴选项。
最小值——9月10日=41892
最大值——10月8日=41920
差值=28
主要刻度线数目=(最大值-最小值)/主要刻度单位值
刻度数目(7)=(41920-41892)/单位=4。

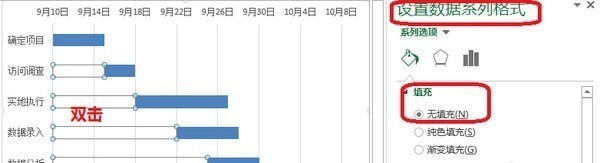

⑦双击——设置数据系列格式——填充——无填充。

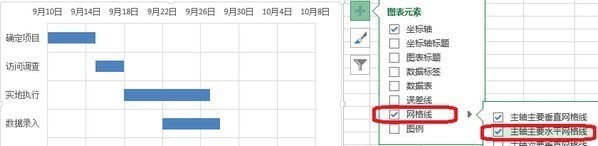

⑧如图添加主轴主要水平网格线。
双击网格线——设置主要网格线格式——实线——颜色——短划线类型(短划线)。
牛铺软件园提供《甘特图软件》v2.0.5 免费版下载,该软件为免费版,文件大小为8.57MB,推荐指数4颗星,作为图像处理中的顶尖厂商,完全可以放心下载哦!
